煙道根部向上300mm的范圍內宜采用聚合物防水砂漿粉刷,或采用柔性防水層。
煙道根部向上300mm的范圍內宜采用聚合物防水砂漿粉刷,或采用柔性防水層。

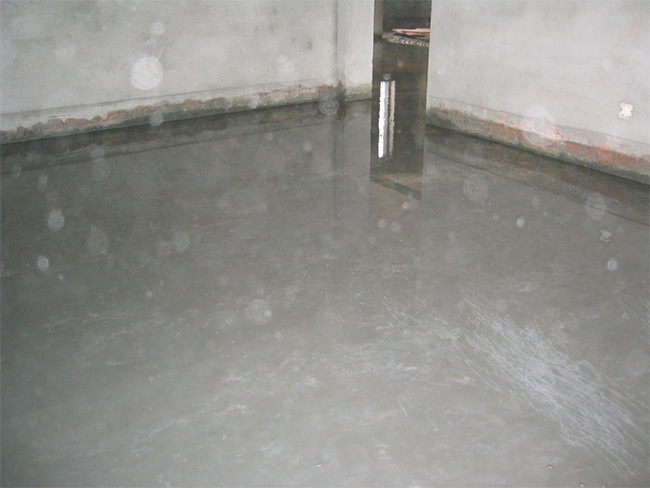

在下列階段須做24小時閉水試驗,經監理及甲方代表檢查認可后,方可進行下道工序施工:
1、 現澆鋼筋砼樓板完成后。
2、 JS防水涂料層完成后。
閉水時間及高度必須符合規范要求,進行逐間驗收并記錄,將滲漏的返工修理,直至合格,嚴格把關。對易產生裂縫部位不定期跟蹤檢查,發現問題組織三方及時會診,并制訂相關處理措施。
1、 防水層施工時應保持地面干燥,含水率不大于9%;嚴冬季節施工的環境溫度應不低于5℃;鋪貼防水層的基層表面,應將塵土、雜物清掃干凈,表面殘留的灰漿硬塊及突出部分應清掃干凈,壓實壓光;陰陽角處應做成小園弧或鈍角。突出地面的管根、排水口、陰陽角等易發生滲漏的部位,應做完附加層等增補處理,方可辦理隱蔽工程驗收。
涂膜施工時,將已配好的JS防水材料,用塑料刮板或橡皮刮板均勻刮涂在已涂好底膠的基層表面,涂量為1.5kg/m,厚度為1.3~1.5mm,不得有漏刮和鼓泡等缺陷。24h固化后,刮第二道涂層,在已固化好的涂層上,采用與第一道相互垂直的方向均勻涂刮在涂層表面,涂刮略少于第一道,涂量為1kg/m,厚度為0.5~0.7mm,要均勻涂刷不得有鼓泡等現象。防水隔離層嚴禁滲漏,坡向應正確、排水通暢。有防水要求的沉箱施工完畢后,應進行蓄水試驗,蓄水高度為20-30mm。24h無滲漏為合格,并應做記錄,由監理單位檢查簽字認可存入檔案資料。
2、 防止衛生間樓地面倒泛水
(1) 在衛生間四壁彈出+1000mm線(裝修完成面以上),利用紅外線水平儀或用透明塑料水平管,按照四壁上水平線,對衛生間樓地面按1%泛水,做出灰餅。排水坡度應符合設計要求。
(2) 鋪貼地磚時,先按灰餅出豎頭,再根據豎頭從離門口遠處向近處施工。
(3) 門洞口處地面及門垛側面涂刷1.5厚JS防水涂料,門檻石用防水砂漿鑲貼,比緊連的衛生間內部高20mm;一次坐漿完成,避免碰撞或搬移大理石松動砂漿。
(4)件之間連接要緊密牢固,施工完畢后先做通水壓力實驗,確保無滲漏;
(5)臺下盆四周用硅膠密封,嚴防其滲水。
一、 對進場材料嚴格驗收其品牌,材質等,首先從材料方面嚴把質量關,杜絕因材料品質而有可能造成的滲漏隱患;
二、 精裝修階段水管施工時,從水表到廚房、衛生間的水管盡量在吊頂里鋪設,少量無法在吊頂里布設只能在地面裝飾層里預埋的水管,沿著墻角敷設。同時在施工過程中盡量減少管道接頭,施工完畢后先做通水壓力實驗,便于立刻發現水管有無滲漏,確信無滲漏后再封吊頂面板或地板,從根本上杜絕滲漏隱患。廚房、衛生間地面施工時,不得碰撞已經做好防水涂料的預埋管道。有少量墻面需要開槽的,只能用切割機,嚴禁剔鑿,破壞墻體,如損壞原有防水層,要及時修復以免造成滲漏和裂縫隱患;
三、 精裝修階段廚房和衛生間龍頭、下水施工時,對連接處要采取嚴密的封堵措施,各部件之間連接要緊密牢固,施工完畢后先做通水壓力實驗,確保無滲漏;

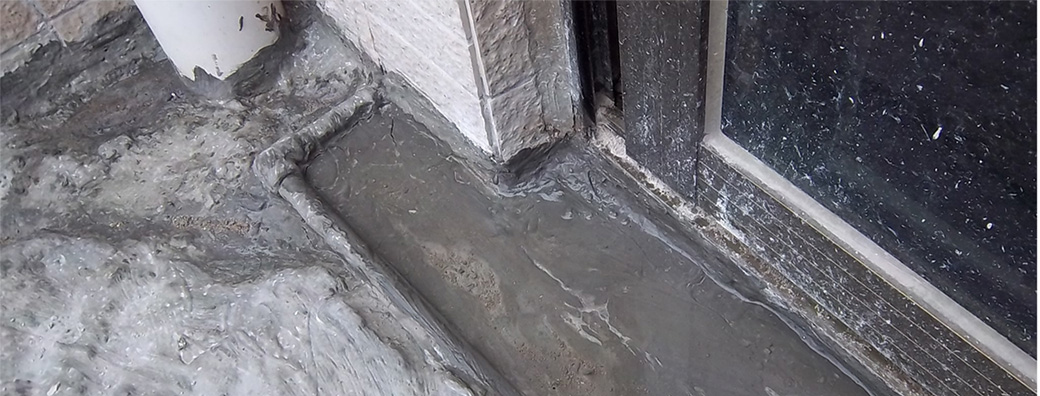

一、 陽臺鋁合金門趟軌道底處采用聚合物防水砂漿塞堵密實,外側邊采用JS防水涂刷1.3~1.5mm厚。
二、下大雨時,雨后及時到房間逐一檢查外墻、門窗有無滲水現象,其結果亦須經監理及甲方代表驗收認可。每次下雨均應檢查并做好記錄,且有甲方、監理、總包及專業單位三方簽字確認。
